近日,長安益陽發電有限公司#2機組(300MW亞臨界機組)A級大修升級改造圓滿結束,鍋爐點火、汽機沖轉和機組并網一次成功,于6月22日順利并網發電,機組及控制系統運行狀況良好。

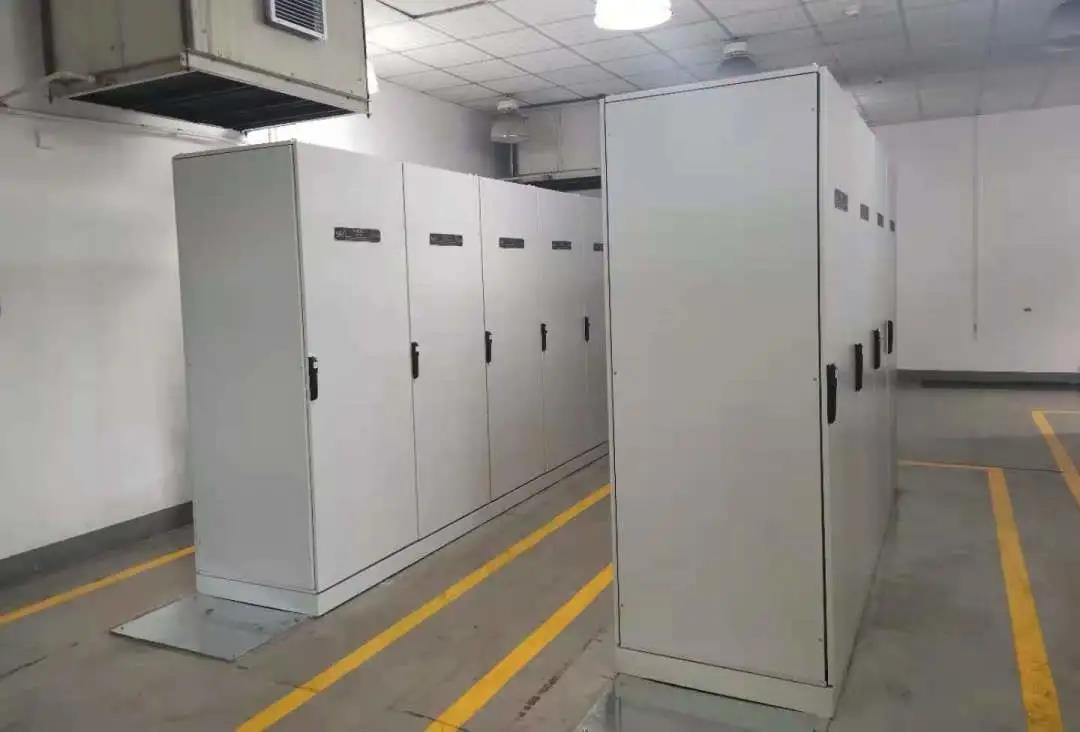

本次大修對一期#2機組DCS、公用系統DCS、全廠四臺機組除灰、除渣、除塵等PLC系統進行同步升級改造,新系統采用新華科技的XDC800B控制系統,共計77面機柜(41對控制器、12000多個測點)。新華科技作為工程總包方,除了負責全部控制系統的設計、供貨、施工、調試工作,還承擔了主機及輔助車間控制系統的信息安全系統集成工作。

長安益陽發電有限公司位于湖南省益陽市西郊黃泥湖鄉,總裝機容量1860MW。作為長江三峽電站配套的調峰電廠,為提高三峽電力東送端電網運行的安全穩定性,加強受端系統的電源支撐,有效解決湖南省水、火電結構失調以及季節性缺電的矛盾做出巨大貢獻。

本次改造工作面大,時間緊,任務重。3月12日收到中標通知后,新華科技即刻組織人員開展現場收資與設計工作,僅用不到半個月完成了初版圖紙的設計,并在兩周時間內順利完成軟硬件生產設計及供貨。改造期間,因輔助車間原PLC系統資料缺失嚴重,新華科技工程師邊核對現場接線邊調整設計并制作組態。為避免影響其它機組正常運行,工程師們還經常有針對性的制定相應的應急措施,這無形之中增加了很大的工作量。4月15日機組全停后,經過65個日日夜夜的艱苦奮斗,完成了機柜拆舊立新、接線組網、邏輯及畫面翻譯、上電傳動、系統聯調等一系列工作,圓滿完成了DCS改造任務。

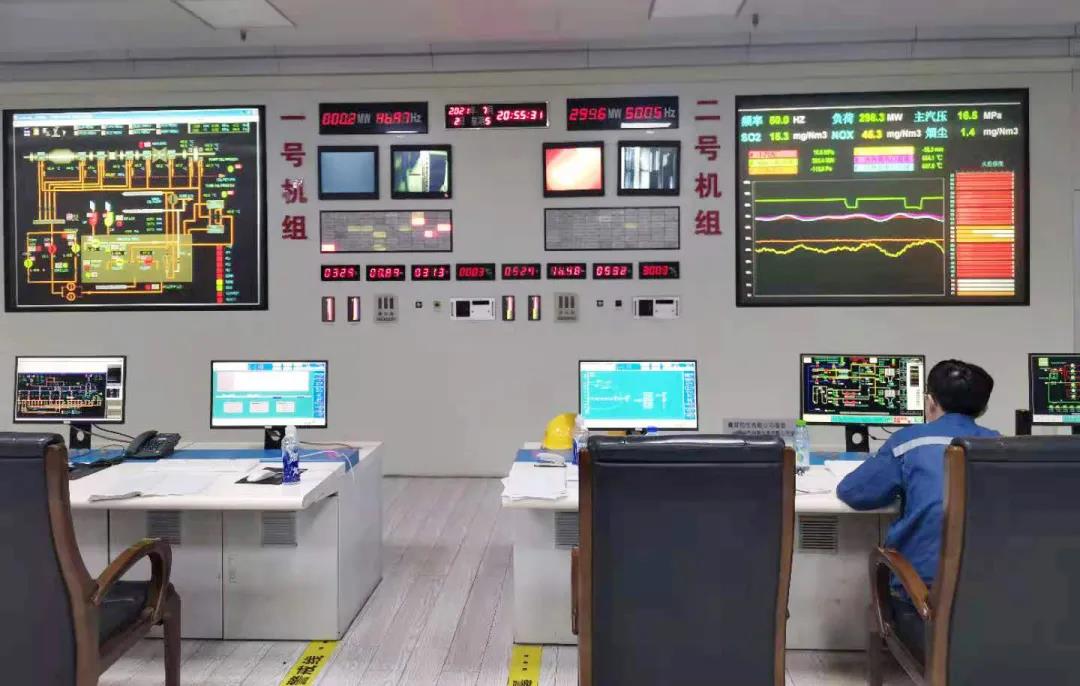

新華科技工程師充分發揚了新華人技術過硬、勇于奉獻、用戶第一的優良傳統,爭分奪秒,確保改造工作按期完成。截至目前,改造后的各工藝系統連鎖保護邏輯完備、動作準確,自動調節回路運行穩定。后續全廠四臺機組的煤網、水網控制系統改造工作也將展開,新華科技將再接再厲,精心組織,確保各項工作順利推進,圓滿完成全部改造任務。
